Опрессовка трубопровода: порядок проведения операции на инженерных сетях водоснабжения и отопления

Порядок проведения испытаний по нормативным актам

Гидроиспытания системы отопления, а также прочих узлов магистрали регламентируются нормативной базой. Рассмотрим рекомендации по СНиП.

СНиП 41-01-2003:

  • температурный режим в здании при проведении работ должен быть выше +0 С;
  • максимально нагнетаемое давление опрессовочное не должно быть выше показателя предельного давления для оборудования и материалов, примененных для обустройства системы отопления;
  • показатель величины давления опрессовки выше, чем рабочее давление системы и оборудования на 50% (не менее 0,6 МПа).

СНиП 3.05.01-85:

  1. Гидравлические испытания крупных узловых элементов систем осуществляются на месте сборки.
  2. Если в период проведения опрессовки давление падает, нужно провести визуальные обследования магистрали для обнаружения течи. После устранения течи мероприятия по проверке на герметичность продолжить.
  3. При наличии в системе трубопроводов вентилей, клиновых задвижек опрессовка проводится с двукратным поворотом регулирующей ручки.
  4. Секционные радиаторы и другие приборы системы отопления не заводской сборки опрессовываются на месте.
  5. При укладке трубопровода со скрытой разводкой проверка на герметичность выполняется под показанным высоким давлением до проведения отделочных работ. Если предполагается теплоизолировать трубопроводы, испытания производятся до момента монтажа теплоизоляции на элементы системы.
  6. Водогрейные котлы, мембранные баки на момент осуществления проверки отключаются.

Испытание считается пройденным, если работоспособность системы подтверждена в течение 30 минут – не снизилось опрессовочное давление и в конструкции протечки визуально не обнаружены.

Если в теплое время года теплоноситель не может выдавать температуру опрессовки, тепловые испытания откладываются до момента временной подачи теплоснабжения или до периода подключения магистрали к источнику поступления тепла.

Процесс опрессовки

Опрессовка систем отопления частного дома начинается с отключения от системы котла отопления, автоматических воздухоотводчиков и расширительного бака. Если на это оборудование ведут запорные краны, можно закрыть их, но если краны окажутся неисправными, расширительный бак точно выйдет из строя, а котел — в зависимости от давления, которое на него подадите. Потому расширительный бак лучше снять, тем более, что сделать это несложно, ну а в случае с котлом придется надеться на исправность кранов. Если на радиаторах стоят терморегуляторы, их также желательно снять — они не рассчитаны на высокое давление.

Иногда тестируется не все отопление, а только какая-то часть. Если это возможно, ее отсекают при помощи запорной арматуры или устанавливают временные перемычки — сгоны.

Далее процесс такой:

  • Если система была в эксплуатации, сливается теплоноситель.
  • К системе подключается опрессовщик. От него отходит шланг, заканчивающийся накидной гайкой. Этот шланг и подключают к системе в любом подходящем месте, хоть на месте снятого расширительного бака или вместо сливного крана.
  • В емкость опрессовочного насоса наливается вода, при помощи насоса закачивается в систему.
  • Перед поднятием давления надо удалить из системы весь воздух. Для этого можно немного прокачать систему при открытом сливном кране или спустить его через воздухоотвочики на радиаторах (краны Маевского).
  • Система доводится до рабочего давления, выдерживается не менее 10 минут. За это время спускается весь оставшийся воздух.
  • Давление повышается до проверочного, выдерживается некоторый промежуток времени (регламентируется нормативами Минэнерго). За время испытания проверяются все приборы и соединения. Их осматривают, на предмет появления течи. Причем течью считается даже слегка влажное соединение (запотевание тоже требует устранения).
  • Во время опрессовки контролируется уровень давления. Если на протяжении испытания его падение не превышает норму (прописано в СНиПе), система считается исправной. Если давление упало хоть немного ниже нормы, надо искать утечку, устранять ее, потом начинать опрессовку снова.

Как уже говорилось, опрессовочное давление зависит от типа испытываемого оборудования и системы (отопление или горячее водоснабжение). Рекомендации Минэнерго, изложенные в «Правилах технической эксплуатации тепловых энергоустановок» (п. 9.2.13) для удобства пользования сведены в таблицу.

Тип испытываемого оборудованияИспыательное давлениеДлительность испытанияРазрешенное падение давления
Элеваторные узлы, водонагреватели1 МПа(10 кгс/см2)5 минут0,02 МПа (0,2 кгс/см2)
Системы с чугунными радиаторами0,6 МПа (6 кгс/см2)5 минут0,02 МПа (0,2 кгс/см2)
Системы с панельными и конвекторными радиаторами1 МПа (10 кгс/см2)15 минут0,01 МПа (0,1 кгс/см2)
Системы горячего водоснабжения из металлических трубрабочее давление+ 0,5 МПа (5 кгс/см2), но не более 1 МПа (10 кгс/см2)10 минут0,05 МПа (0,5 кгс/см2)
Системы горячего водоснабжения из пластиковых трубрабочее давление+ 0,5 МПа (5 кгс/см2), но не более 1 МПа (10 кгс/см2)30 минут0,06 МПа (0,6 кгс/см2), с дальнейшей проверкой в течении 2 часов и максимальным падением 0,02 МПа (0,2 кгс/см2)

Обратите внимание, что для тестирования отопления и водопровода из пластиковых труб, время выдержки тестового давления 30 минут. Если за это время никаких отклонений не обнаружено, система считается успешно прошедшей опрессовку. Но испытание продолжают еще 2 часа

И за это время падение давления в системе не должно превышать норму — 0,02 МПа (0,2 кгс/см2)

Но испытание продолжают еще 2 часа. И за это время падение давления в системе не должно превышать норму — 0,02 МПа (0,2 кгс/см2).

Таблица соответствия разных единиц измерения давления

С другой стороны, в СНИП 3.05.01-85 (п 4.6) есть другие рекомендации:

  • Испытания систем отопления и водоснабжения проводить давлением в 1,5 от рабочего, но не ниже 0,2 МПа (2 кгс/см2) .
  • Система считается исправной, если через 5 минут падение давления не превысит 0,02 МПа (0,2 кгс/см).

Какими нормами пользоваться — вопрос интересный. Пока действуют оба документа и определенности нет, так что правомочны оба. Надо подходить к каждому случаю индивидуально, учитывая максимальное давление, на которое рассчитаны ее элементы. Так рабочее давление чугунных радиаторов — не более 6 Атм, соответственно, испытательное давление будет 9-10 Атм. Примерно также стоит определяться со всеми другими компонентами.

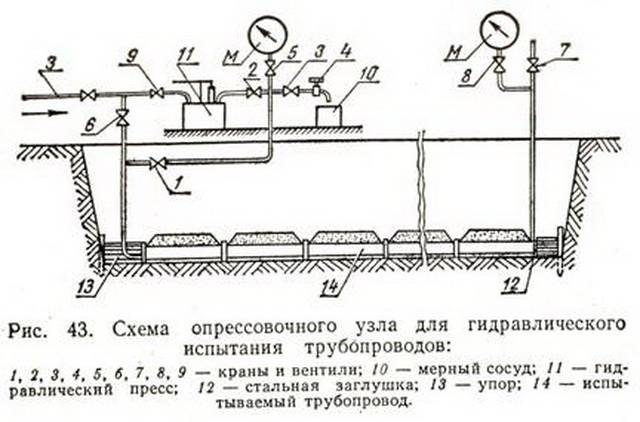

https://youtube.com/watch?v=ruN3puj3EyU

Акт на гидравлическое испытание системы отопления

Образец акта можете скачать здесь.

После заполнения шапки в документ вносится информация о приемочной комиссии, в нее входят:

  1. Заказчик.
  2. Подрядчик.
  3. Представитель монтажной организации.

Последовательно заполняется графа фамилия, имя, должность, такие манипуляции производятся с каждым членом комиссии. Обязательно упоминается факт того, что были произведены именно гидравлические испытания, после чего переходят к следующей части нормативного документа.

Блок, касающийся непосредственных работ, заполнить не составит труда, алгоритм действий прост:

  1. Давление, которое было выдержано при проверке, эти данные указываются в двух вариантах: кгс/см2 и Мпа.
  2. Падение показателей в течение процесса.
  3. Наличие эксцессов, дефектов, которые обнаружили специалисты.

Выводы основываются на реальных фактах, смонтированная система может либо соответствовать требованиям или нет. После прохождения проверки все присутствующие ставят подписи, подтверждая подлинность акта гидростатического испытания. Процесс нельзя назвать сложным, но существуют свои нюансы, которые стоит учесть еще задолго до целенаправленных действий.

Специалисты советуют заниматься вопросом до начала отделочных работ, ведь гидравлические испытания системы отопления могут пройти неудачно. Ремонтные работы декоративного характера обязательно пострадают, на устранение последствий уйдет не только время, но и лишние средства.

Как только по результатам проверок будет составлен акт, можно продолжать строительство или реконструкцию помещений, если здание находится на этой стадии. Подробно ознакомиться с документом можно достаточно легко, нужно лишь взглянуть на пример заполненного акта гидравлического испытания трубопроводов систем отопления.

Видео на тему

Опрессовка водоснабжающих сетей проводится для того, чтобы проверить их функциональность и выявить слабые места. Своевременно устранив все неполадки, вы обеспечите работоспособность трубопровода и избежите серьезных поломок.

Необходимость гидравлических испытаний

Опрессовка позволяет выявить протечки в системе

Операция выполняется на небольшом отрезке магистрали, который изолируется от основной линии и подвергается испытанию повышенным давлением, граничащим с критическим. В ответвление накачивается большой объема сжатого воздуха или запускается водный поток под напором. Если ветка выдержит это испытание и сохранит герметичность, она признается годной для дальнейшей эксплуатации. На прорыв укажет падение давления на манометре.

Гидравлическим испытаниям обязательно подвергают:

  • только что созданные магистрали;
  • отремонтированные сети;
  • пластиковые трубопроводы после чистки;
  • трубные отрезки после замены поврежденного участка или установки муфты, тройника;
  • водопроводные трубы в квартире после подключения водосчетчиков;
  • системы отопления перед отопительным сезоном.

Подготовка к процедуре

Перед испытаниями необходимо осмотреть трубы на предмет явных дефектов и устранить их. Также потребуется удалить теплоноситель из систем отопления.

Дальнейшие действия следующие:

  1. Промывка магистрали для ликвидации окалины, коррозийных и органических наростов.
  2. Оценка состояния внутренней поверхности труб.
  3. Монтаж невозвратного клапана и манометра, если они идут в комплекте с напорным оборудованием.

Невозвратный клапан требуется для удержания рабочей среды в сети.

При подготовке к процедуре важно также правильно выбрать насос. Маломощное напорное оборудование увеличит время тестирования, что может привести к искажению результатов

Агрегаты бывают ручными и электрическими. Подходящий нужно подбирать, исходя из объемов тестируемых магистралей.

Порядок проведения работ

Опрессовку домашнего водопровода можно провести самостоятельно.

  1. Герметизируйте тестируемый отрезок магистрали. Для этого перекройте запорную арматуру в конце и начале участка.
  2. Отключите элементы системы, не рассчитанные на испытательное давление – предохранительные клапаны и другую арматуру, котел, бойлер, расширительные баки.
  3. Подключите напорное оборудование. Насос подсоединяется к патрубку крана горячей или холодной воды. В отопительных сетях – к кранику радиатора.
  4. Закачайте воду или воздух сквозь обратный клапан.
  5. Контролируйте давление с помощью манометра. Для чугунных труб оно должно быть 1,5 атмосфер, для безнапорных пластиковых изделий – 1,5–2, для напорных – 10–15. При проверке сетей отопления в частных домах достаточно 2 атмосфер.
  6. Отключите опрессовщик и зафиксируйте первичное значение на измерительном приборе и оставьте систему на 6–8 часов.

По истечении контрольного времени необходимо сравнить первоначальный показатель с текущим результатом. Если первый окажется ниже, в системе водоснабжения есть неполадки.

СНиП и меры безопасности

Опрессовка трубопровода водой либо воздухом регламентируется строительными нормативами:

  • СНиП 3.05.01-85 посвящен коммуникационным сетям;
  • СНиП 3.05.04-85 – наружным магистралям;
  • СНиП 41-01-2003 – работе отопительных и вентиляционных систем.

В этих документах указан порядок проведения гидравлического тестирования, прописаны технологические схемы этого процесса и правила безопасности.

Самым главным является контроль за показателями давления во время тестирования. При их избыточной величине возможно разрушение деталей магистрали. Чтобы застраховаться от этого, стоит использовать опрессовщик со специальным ограничителем.

Практически любое вмешательство в водоснабжающие и отопительные системы подразумевает, что после этого будет проведена опрессовка. Она позволит выявить все слабые места, которые визуально отыскать невозможно.

Чтобы система отопления не отказала в самый напряженный момент, отопительный сезон прошел без проблем, необходимо периодически проверять состояние оборудования, выявлять все изношенные детали. Такая проверка называется «опрессовка системы отопления», проводится она по определенным правилам.

Оборудование для испытания системы отопления

Чаще всего для выполнения гидравлической проверки используют опрессовщик. Его подключают к контуру, чтобы регулировать давление в трубах.

Огромное количество локальных сетей отопления в частных строениях не нуждается в высоком давлении, поэтому достаточно будет ручного опрессовщика. В остальных случаях лучше пользоваться электрическим насосом.

Ручные приборы для испытаний отопительных систем развивают усилие до 60 бар и больше. Причем этого хватает для проверки целостности системы даже в пятиэтажном доме.

Основные достоинства ручных насосов:

  • Приемлемая стоимость, что делает их доступными для многих потребителей;
  • Малый вес и габариты ручных прессов. Такие приборы удобно использовать не только для личных целей, но и для профессиональной эксплуатации;
  • Длительный срок службы без сбоев и поломок. Аппарат настолько просто устроен, что в нем нечему ломаться;
  • Подходит для среднего и мелкого отопительного оборудования.

Разветвленные и крупные схемы на больших участках, многоэтажные здания и производственные объекты проверяют только электрическими приборами. Они способны закачивать воду под очень высоким давлением, которое для ручных аппаратов недостижимо. Оснащают их самовсасывающим насосом.

Электрические помпы развивают усилие до 500 бар. Эти агрегаты, как правило, встраивают в магистраль или подсоединяют к любому отверстию. В основном шланг подключают к крану, через который заполняли теплоносителем трубу.

Выполнение опрессовки отопления является очень сложной технологической процедурой. Вот почему проводить ее своими руками не следует, лучше все же воспользоваться услугами профессиональных бригад.

(2 голоса, среднее: 5 из 5)

Краткие выдержки из нормативной документации, правила и СНиП по опрессовке отопления.

Анализируя статистику задаваемых Вами вопросов и понимая то, что многие вопросы по опрессовке системы отопления для большинства нашей аудитории остаются непонятными для Вас мы решили сделать выборку из необходимых пунктов и Правил опрессовки, утвержденным Министерством Топлива и Энергетики РФ и СНиП.

Все СНиП и правила содержат информацию более чем на 100 страниц, в которых порой сложно разобраться, поэтому чтобы облегчить задачу для Вас, чтобы можно было посмотреть, а при необходимости сослаться на нужный пункт конкретного нормативного документа, мы обработали применяемые нормативные документы и в кратком виде выложили на сайт. Пояснения к Правилам и СНиП можно посмотреть в статье: «Нормы и правила проведения опрессовки системы отопления»

Что такое промывка и опрессовка

Промывка и опрессовка систем отопления проводится в тех случаях, когда слой отложений в трубах становится слишком большим, для того, чтобы они могли продолжать функционировать. В качестве профилактики такие мероприятия проводятся редко, так как это удовольствие достаточно трудоемкое и дорогостоящее. Для гидропневматической промывки используются растворы кислот, которые выводят налет со стенок трубопровода наружу. Частички металла цепляются на внутренние стенки труб, тем самым уменьшая их диаметр. Это приводит к:

  • повышению давления;
  • увеличению скорости теплоносителя;
  • уменьшению КПД;
  • повышению расходов.

Что такое опрессовка системы отопления – это обыкновенное тестирование, по итогам которого можно сказать, безопасно ли пользоваться таким оборудованием или нет, а также выдерживает ли оно нужные нагрузки. Ведь никто не хочет стать жертвой разгерметизации контура и оказаться пациентом ожогового отделения. Опрессовка системы отопления проводится согласно СНиПам. Она является обязательной процедурой. После нее выдается документ, подтверждающий техническую исправность контура. Вот основные случаи, когда проводится опрессовка системы отопления:

  • при сборке нового контура и сдачи его в эксплуатацию;
  • после проведенных ремонтных работ;
  • профилактические проверки;
  • после чистки труб кислотными растворами.

Опрессовка системы отопления, проводится согласно СНиП № 41–01-2003 и № 3.05.01–85, а также правилам технической эксплуатации тепловых энергоустановок.

Из этих правил известно, что такое действие, как опрессовка системы отопления осуществляется либо воздухом, либо жидкостью. Второй метод называется гидравлическим, а первый – манометрическим, он же пневматический, он же пузырьковый. Правила опрессовки системы отопления гласят о том, что испытания водой могут проводиться, только если температура в помещении будет выше пяти градусов. В противном случае есть риск того, что вода в трубах замерзнет. Опрессовка системы отопления воздухом снимает эту проблему, она проводится в холодное время года. На практике гидравлическая опрессовка системы отопления применяется чаще, так как все стараются выполнить необходимые плановые работы до наступления отопительного сезона. Зимой выполняется только устранение аварий, если таковы возникли.

Приступать к опрессовке отопительной системы можно лишь тогда, когда от контура отсечены котел и расширительный бачок, в противном случае они выйдут из строя. Как производится опрессовка системы отопления:

  • спускается вся жидкость из контура;
  • затем в него заливается холодная вода;
  • по мере заполнения спускается лишний воздух из контура;
  • после того как набралась вода, к контуру подводится нагнетатель давления;
  • как происходит опрессовка системы отопления– постепенно увеличивается количество атмосфер. При этом максимальное испытательное давление не должно быть выше, чем предел прочности разных элементов контура;
  • оставляется высокое давление на некоторое время и проводится осмотр всех соединений. Нужно смотреть не только на резьбовые соединения, а и на места где спаяны части контура.

Опрессовка системы отопления воздухом проводится еще проще. Просто слить весь теплоноситель, закрыть все выходы в контуре и нагнать туда воздуха. Но таким образом, сложнее определить неисправность. Например, если в трубах есть жидкость, то при высоком давлении она будет сочиться через возможную щель. Ее легко определить визуально. А вот если жидкости в тубах нет, соответственно, и выходить кроме воздуха нечему. При этом может быть слышен свист.

А если его неслышно, при этом стрелка манометра свидетельствует об утечке, то все соединения промазываются мыльным раствором. Для того чтобы было проще, можно проверять не всю систему целиком, а разделив ее на сегменты. В таком случае легче проводить опрессовку труб отопления и определять возможные места разгерметизации.

Инструкция по промывке отопительной системы

Схема пневмоимпульсной очистки

Существует 2 основных метода промывки отопительной системы, а именно:

  • с применением специального гидропневматического оборудования;
  • с использованием химических реагентов.

Промывание по гидропневматическому методу

Гидропневматическая промывка систем отопления — инструкцияГидропневматическая промывка систем отопления — инструкция

Этот способ активно используется отечественными ЖЭКами и является достаточно эффективным. Нужно лишь делать все в соответствии с технологией.

Принцип предельно простой: сначала из системы сбрасывается вода, затем она подается обратно. Для «подгона» водяного потока применяется специальный пневматический насос. В результате под воздействием довольно мощного напора происходит отслаивание накипи и прочих отложений, а при сливе воды они выводятся из системы.

Для самостоятельного проведения такой процедуры вам понадобится пневматический насос, способный нагнетать давление более 6 кг/см2.

Последовательность действий выглядит следующим образом.

Перед началом работы нужно перекрыть все краныТорцевые футорки откручиваются с помощью ключа

Первый шаг. Перекрываем задвижку «обратки».

Схема линий отопительной системы

Второй шаг. Подключаем пневматический насос к вентилю, установленному после задвижки.

Третий шаг. Сбрасываем «обратку».

Четвертый шаг. Даем пневматическому насосу нагнести давление выше 6 кг/см2, а затем открываем вентиль, к которому он подключен.

Пятый шаг. Поочередно перекрываем все стояки. Делаем это так, чтобы в один момент было перекрыто не более 10 стояков. Соблюдение этого правила сделает процедуру промывки максимально эффективной.

Шестой шаг. Переводим систему на сбрасывание в обратном направлении. Для этого делаем следующее:

  • закрываем сброс и перекрываем вентиль, соединенный с насосом, и выключаем прибор;
  • закрываем открытую задвижку, а затем открываем подобную на «обратке»;
  • сбрасываем отопительную систему. Для этого подключаем пневматический насос к вентилю на обратном направлении, после чего открываем вентиль и включаем насос. Жидкость будет двигаться уже в другом направлении.

Определить необходимую длительность промывки можно «на глаз». Из системы начала выходить чистая прозрачная жидкость? Можно заканчивать! Верните задвижки и вентили в изначальное положение и отключите насос.

Для сбора грязной воды подготовьте подходящую емкость. При желании можете подключить к батарее шланг и обеспечить отведение грязного теплоносителя в канализацию.

Химическое промывание

Схема химической промывки труб

К использованию этого метода можно прибегать только в двух случаях, а именно:

  • при необходимости прочистки системы отопления с естественной циркуляцией, построенной с применением стальных труб. Использовать химические реагенты целесообразно в ситуациях, когда ввиду любого рода причин нет желания промывать всю систему. Чаще всего засорения откладываются в теплообменниках. Заиливаться же система может по всему периметру. Во втором случае от химической промывки особого толка не будет;
  • при необходимости восстановления старой системы отопления. За десятки лет эксплуатации трубы могут засориться и зарасти настолько, что мощности пневматического насоса будет недостаточно для эффективной прочистки. Можно, конечно же, было бы взять более мощный насос, однако никто не даст гарантий, что трубы не лопнут под таким напором.

Реагент для промывки

Принцип промывки простой: вместо теплоносителя в систему заливается специальный раствор, содержащий кислоту и щелочь. Затем обеспечивается циркуляция смеси на протяжении 2-3 часов (если прочищается не магистраль с естественной циркуляцией, для этого нужно будет подключить пневмонасос), после чего она сливается, и трубы заполняются стандартным теплоносителем.

Реагенты для промывки и защиты систем отопления

Ни в коем случае не используйте такие химические смеси для прочистки труб из алюминия. Если изделия и останутся целыми после подобной промывки, служить они будут значительно меньше.

Обязательную промывку системы частного дома рекомендуется производить не реже, чем раз в 7 – 10 лет

Испытания на прочность и герметичность

Предварительную проверку коммуникации на прочность и показатели герметичности проводят в такой последовательности:

Проверка прочности. Для этого в трубопроводе создают проверочное, усиленное давление и выдерживают его около 10 минут. Как уже было сказано выше, во время выдержки нельзя допускать, чтобы давление понижалось. Как правило, проверка нарушается, если давление понижается более чем на 0,1 МПа. По истечению времени проверочное давление понижают до стандартных показателей и поддерживают их с помощью непрерывной подкачки жидкости. После этого выполняется осмотр конструкции, который направлен на выявление повреждений. Если дефекты не обнаружены — выполняется второе испытание на прочность. При обнаружении деформаций в трубопроводной конструкции — их устраняют и проводят повторное испытание. Отдельные части трубопроводной коммуникации проверяются в разное время. Продолжительность гидравлической проверки не может быть меньше, чем 10 минут.

Проверка на герметичность. После того, как коммуникация прошла испытания на прочность, производится проверка на герметичность трубопровода. Герметичность проверяется так:

  1. Производится фиксация времени начала проверки.
  2. В измерительном бачке определяется начальный уровень жидкости.
  3. Когда первые два пункта выполнены, начинается наблюдение за уменьшением показателя давления в конструкции.

Во время испытания необходим строгий контроль давления, его показатель не должен меняться весь период выдержки

При гидравлических испытаниях трубопроводов необходимо чётко следовать этой последовательности.

Как это делается?

Общая схема гидропневмоиспытаний выглядит следующим образом:

  1. Часть системы, подвергаемая испытаниям, изолируется путем перекрытия запорной или регулировочной арматуры (трубы канализации закрываются резиновыми заглушками или деревянными пробками, обмотанными ветошью).
  2. Далее система полностью заполняется водой. В системе отопления при этом через установленные в самом верху воздухоотводчики сбрасывается воздух.
  3. К трубопроводу подключается насос-опрессовщик, который докачивает в систему некоторое количество рабочей жидкости, создавая требуемое регламентом испытаний давление.
  4. По достижении требуемого давления опрессовщик отключается. При этом наблюдатель фиксирует показания на манометре.
  5. В течение определенного времени система остается под давлением. Длительность выдержки может составлять от 0,5 часа (для систем отопления) до 6 – 8 часов.
  6. После того как назначенное время вышло, наблюдатель снова снимает показания с манометра. Если давление отличается от первоначальной величины, значит в системе имеется утечка, которую следует найти и устранить. После этого опрессовку выполняют по новой.

Опрессовка системы отопления воздухом

Обычно используют следующие точки подключения:

  • Для систем отопления: специальный кран на одном из радиаторов, либо спускной кран на элеваторном узле (в централизованных системах).
  • Для систем водоснабжения: один из патрубков подключения к крану холодной или горячей воды.
  • Для системы канализации: любая из ревизий, обычно устанавливаемых с шагом 40 – 50 м.

Если проверке подвергалась система отопления, Акт о гидропневмоиспытаниях подписывается представителями теплосети и организации, осуществляющей теплоснабжение. Далее инспектор проверяет теплоноситель на жесткость.

Данные о порядке проведения опрессовки трубопроводов, технологических схемах этого процесса и технике безопасности содержатся в соответствующих разделах следующих СНиП:

  • СНиП 3.05.01-85 (посвящен внутренним санитарно-техническим системам).
  • СНиП 41-01-2003 (излагаются вопросы организации систем отопления, кондиционирования и вентиляции).
  • СНиП 3.05.04-85 (касается наружных систем водоотведения).

Методика опрессовки трубопроводов промышленных предприятий оговаривается в отраслевых нормах.

Среди прочего указанные документы устанавливают величину испытательного давления. Она зависит от материала трубопровода, толщины его стенок (берется минимальное значение), разницы по высоте между самым верхним и нижним элементами системы и других факторов. Чаще всего давление при проведении гидропневматических испытаний развивают до следующих значений:

  • в напорных трубопроводах (водоснабжение): 10 – 15 атм.;
  • чугунная канализация: 1,5 атм.;
  • безнапорные полимерные трубы: 1,5 – 2 атм.;
  • системы отопления в многоквартирных домах (с чугунными радиаторами): 2 – 5 атм. (по СНиПу – не менее 1,5 рабочего давления);
  • узел ввода (в централизованных системах): 10 атм.;

При опрессовке системы отопления в частных домах достаточно давления до 2 атм. (выше нагнетать нет смысла: на этот уровень обычно настраивается аварийный клапан).
